内蒙古科硕新材料科技有限公司年产20000吨农药中间体项目建设一期项目进度报道

浏览人数:20197 A+ A-
澳门精准三头三尾

内蒙古科硕新材料科技有限公司年产20000吨农药中间体项目位于内蒙古乌海市海南区乌海经济开发区海南工业区,占地约210亩,建筑面积74402.44平方米项目由内蒙古科硕新材料科技有限公司投资建设、中国化学工程第三建设有限公司设计、成都交大工程建设集团有限公司内蒙古直属分公司监理、内蒙古路通建安公路工程有限责任公司土建施工、内蒙古启安消防工程有限公司消防施工、内蒙古工大华远工程技术有限公司科研编制、阿拉善盟环境保护科学研究所负责环评、内蒙古汇安安全技术有限公司负责安评。


作为自治区重点项目之一,该项目从筹备期就备受各级领导的关注。项目建设分三期进行,计划2024年完成全部建设内容。目前一期项目工程已于2019年3月初开始动土,计划6月实施安装,11月开始投产。一期主要建设内容为:2000t/a 4,6-二甲氧基-2-甲磺酰基嘧啶生产线、800t/a N-(4-氟苯基)-2-羟基-N-异丙基乙酰胺生产线和1000t/a 2-甲磺酰基-5-(三氟甲基)-1,3,4-噻二唑生产线等。达产后预计年产值数亿元。


为确保项目保质、保量如期完成建设,内蒙古科硕新材料科技有限公司责任到人,安全方面由公司安全部门制定《施工作业现场管理暂行条例》、《施工项目安全协议书》、《承包商准入流程》并跟进;质量方面由公司项目部门制定了《工程管理考核办法》并跟进;工期方面要求施工方制定总节点图、月进度计划、周进度计划,每周监理会议及工程会议上,严格按照时间节点落实工程进度完成情况。


截止2019年4月17日,内蒙古科硕新材料科技有限公司年产20000吨农药中间体项目在各级领导的关怀与重视下,在公司各领导、管理人员、监理单位及施工方努力下,工程进展顺利,已完成:

1、罐区一:土方回填完成;

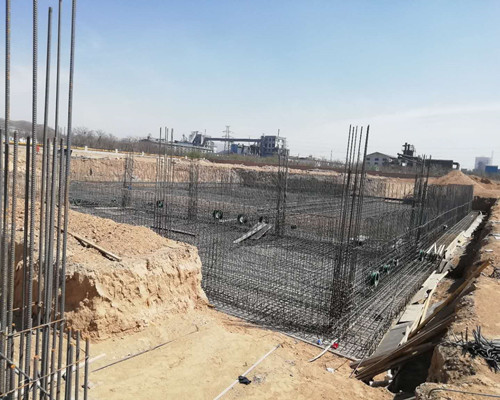

2、生产车间一:基础已完成,一层模板钢筋开始施工;

3、原料及成品库房:+4.2米梁浇筑完毕;

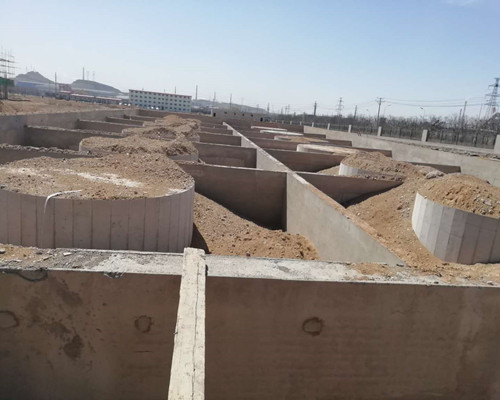

4、危废、一般固废及五金库房:基础施工完毕,土方回填完毕;

5、消防泵房、消防水池及循环水池:底板钢筋绑扎完成;

6、生产车间三:垫层浇筑完毕;

7、全厂控制室:基础已完成;

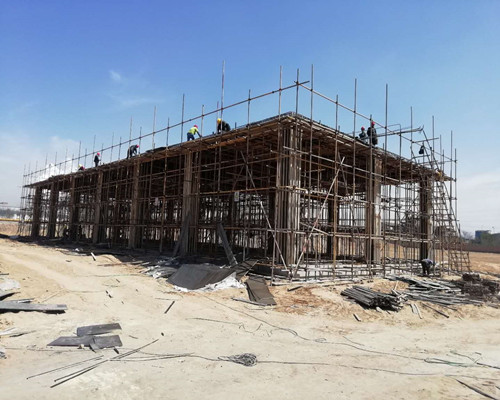

8、动力站房:一层模板钢筋开始施工;

9、变配电房:开始搭设一层模板支撑架;


另外,厂区大门、办公楼、宿舍楼、食堂、门卫室已完成粉刷翻新或彩钢板防水工程,同时实验楼也已进入装修阶段。

在接下来的建设期,内蒙古科硕新材料科技有限公司将始终贯彻狠抓安全工作,严格监管,保证如期顺利投产。为下一步的二期、三期项目建设打下一个良好的开局。
